- 30.12.2016 года получен кадастровый паспорт земельного участка.
- 31.03.2017 года земельный участок передан церкви в безвозмездное пользование.
- С 03 по 07. 2017 года архитектором Дружининым В.А. составлен эскизный проект храма.
- 05.05.2017 года подана заявка на технологическое присоединение энергопринимающих устройств.
- 19.05.2017 года подписан договор с электроснабжающей организацией.
- 05.07.2017 года получено постановление об утверждении градостроительного плана земельного участка.
- 09.08.2017 года получено благословение Митрополита Новгородского и Старорусского эскизного проекта храма.
- 18.09.2017 года подписано дополнительное соглашение к договору с электроснабжающей организацией (закуплены -счётчик, провода, опоры)
- 03.11.2017 года составлен проект организации строительства.
- 12.01.2018 года подписан протокол измерения сопротивления контура заземления.
- 02.02.2018 года получено постановление «О предоставлении разрешения на отклонение от предельных параметров разрешённого строительства».
- 15.02.2018 года получено разрешение на строительство.
- 19.07.2018 года подписан АКТ о допуске прибора учёта в эксплуатацию.
- 30.07.2018 года подписан акт о выполнении ТУ.
- 30.08.2018 года подписан АКТ об осуществлении технологического присоединения с электроснабжающей организацией.
- 21.08.2018 года начата работа по строительству фундамента церкви.
- 22.09.2018 года фундамент построен.
- В сентябре 2019 года на участке строительства проведены дренажные работы и фундамент к зиме укрыли от осадков. Траншея для отвода воды .
- В июле месяце 2021 года закуплен газобетон для поднятия стен.
- В конце сентября 2022 года произведены работы по увеличению ширины бетонного ростверка (анкерование, бурение, вязка арматуры, сборка опалубки, раскрепление, сварные работы, укладка бетона).Благодарим всех,кто помогает поднимать храм Божий!
- В октябре месяце 2022 года закуплены баннеры и укрыт газобетон.

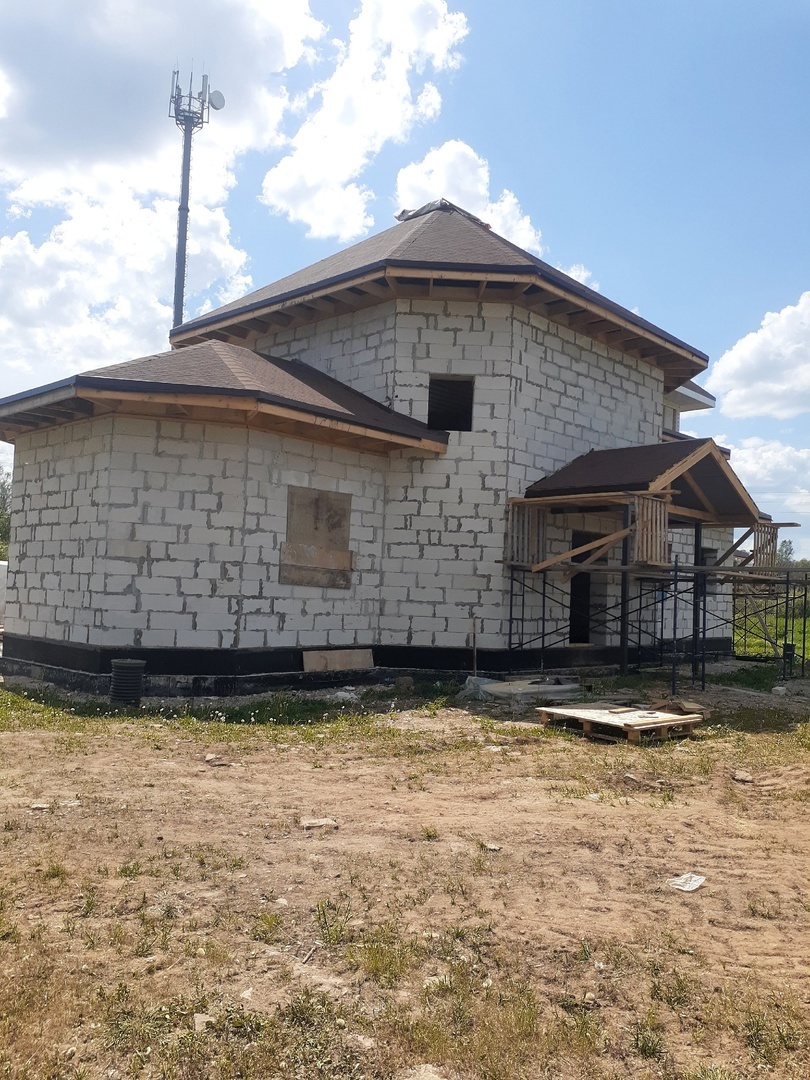

- Сентябрь-октябрь 2023 года. Была начата и завершена кладка стен храма из газобетона.
